Bautagebuch

Wir möchten Sie an den baulichen Entwicklungen des Bürgerhauses teilhaben lassen:

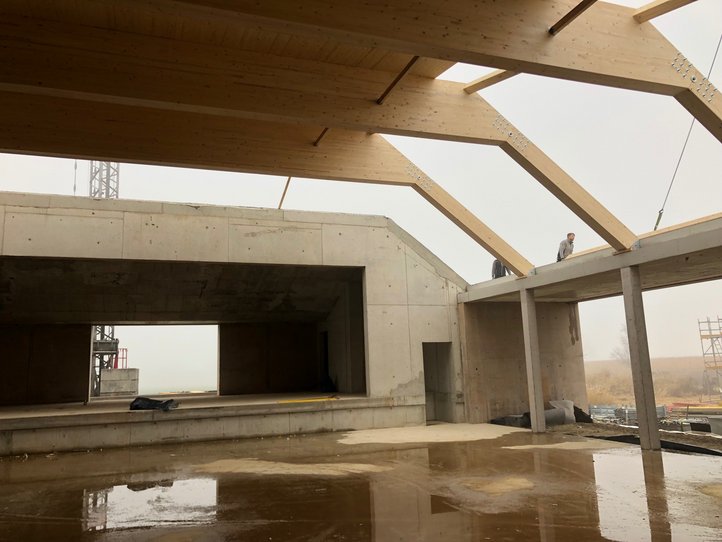

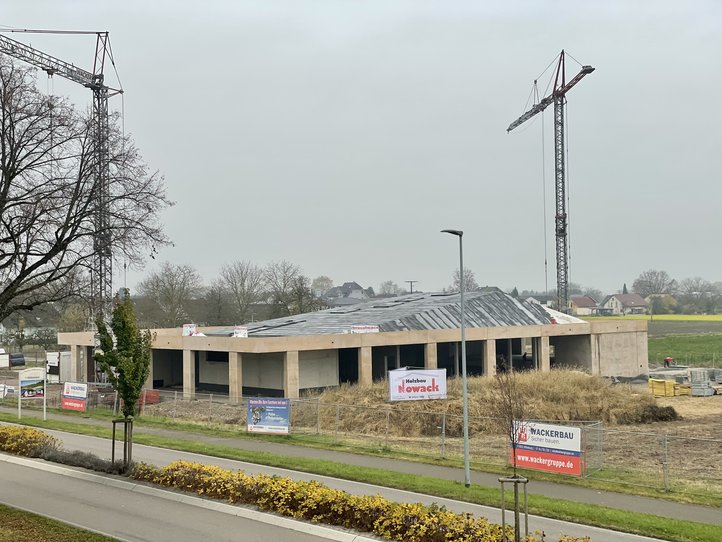

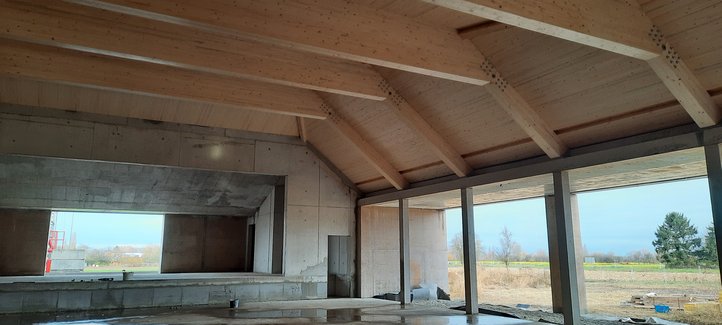

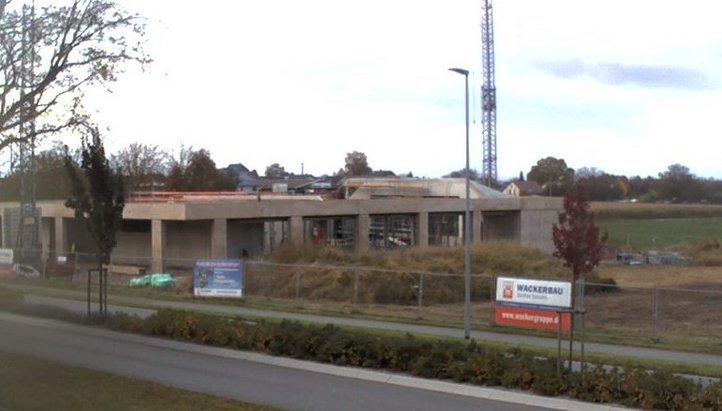

21. Oktober 2021: Schrägdach über der Bühne betoniert

Das Schrägdach über der Bühne wurde betoniert.

18. Oktober 2021: Vor-Ort Termin des Gemeinderats

Der Gemeinderat Kippenheim machte sich ein Bild von den baulichen Entwicklungen des Bürgerhauses. Außerdem wurden Muster von Boden- und Wandbelägen begutachtet und ausgewählt.

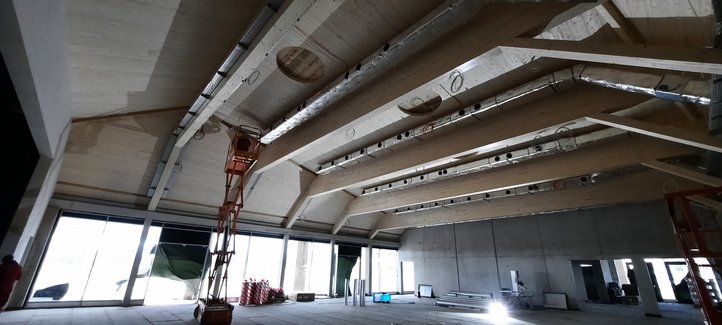

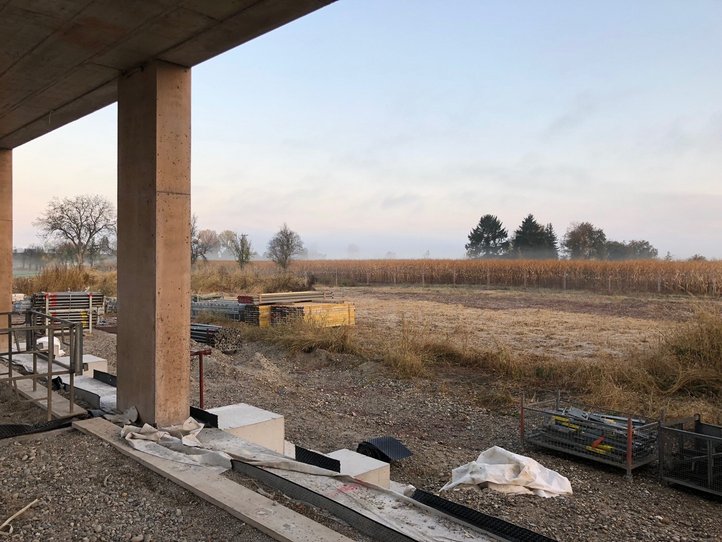

14. Oktober 2021: Mit der Ausschalung der Decke wird begonnen

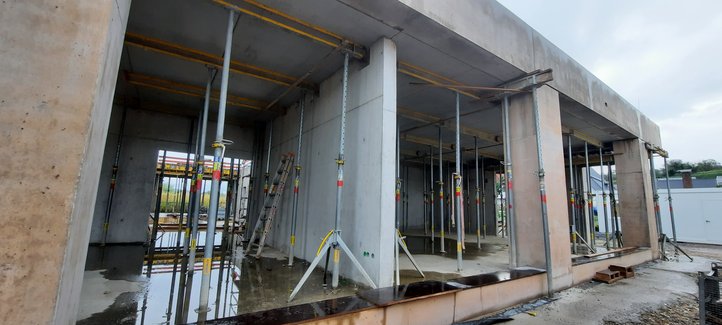

7. Oktober 2021: Betonieren von Deckenabschnitten

Der westliche und nordwestliche Deckenabschnitt wird betoniert. Im Foto zu sehen sind der zukünftige Seminarraum sowie die Bibliothek.

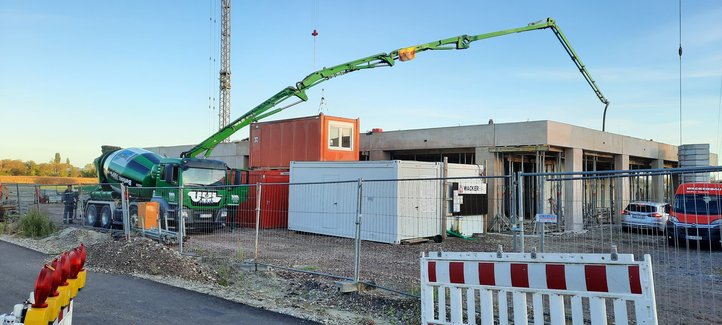

30. September 2021: Decke wird betoniert

Die Decke wird betoniert.

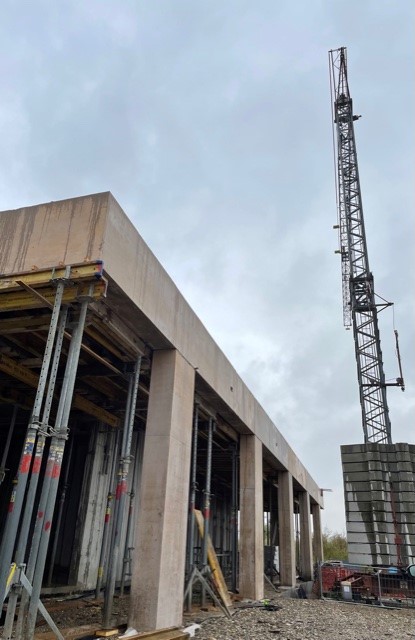

16. September 2021: Eingangsbereich des Bürgerhauses

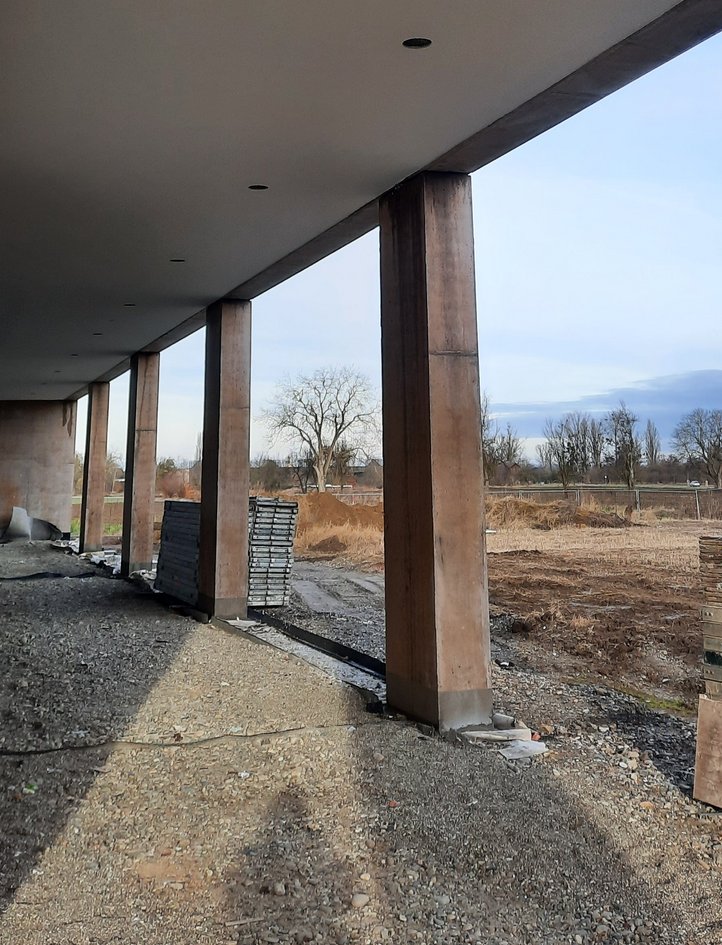

Die Arkaden und Attikaelemente im Eingangsbereich des neuen Bürgerhauses wurden fertiggestellt.

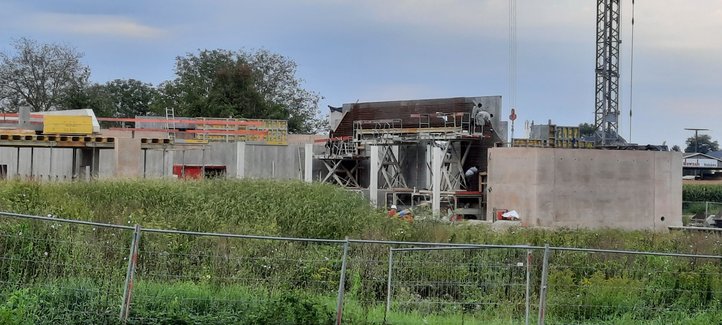

9. September 2021: Die Betonierarbeiten schreiten fort

Die Betonierarbeiten schreiten fort:

In der Bildmitte gut zu erkennen ist die Bühnenöffnung.

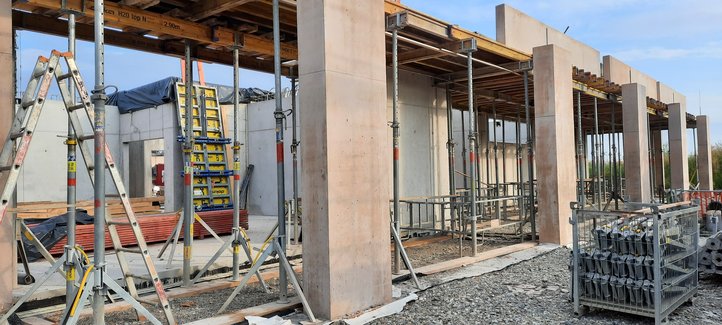

26. August 2021 Die Außenfassade nimmt Gestalt an

Gut erkennbar sind die Säulen der Arkaden auf der Eingangsseite des Bürgerhauses.

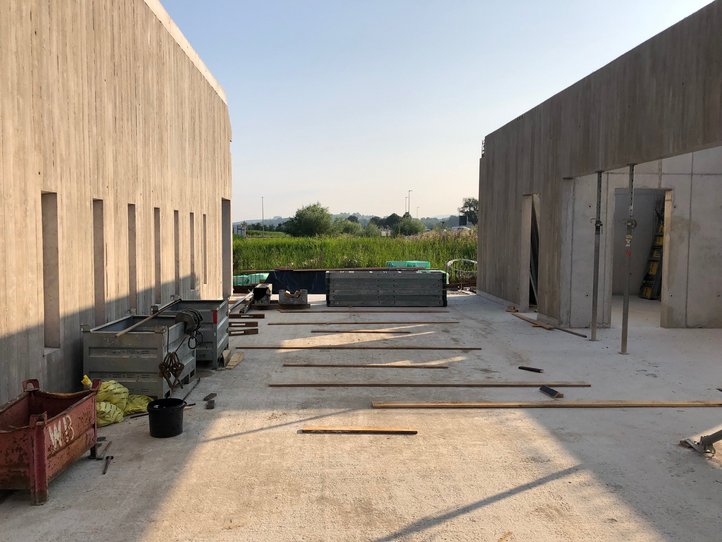

29. Juli 2021: Sichtbetonwand an Nordwestseite ist betoniert, 5 Attikaelemente fertiggestellt

Die Sichtbetonwand an der Nordwestseite ist betoniert. Zusätzlich wurden fünf Attikaelemente fertiggestellt.

22. Juli 2021: Weitere Außenwände entstehen

Aktuell entstehen weitere Außenwände des Bürgerhauses.

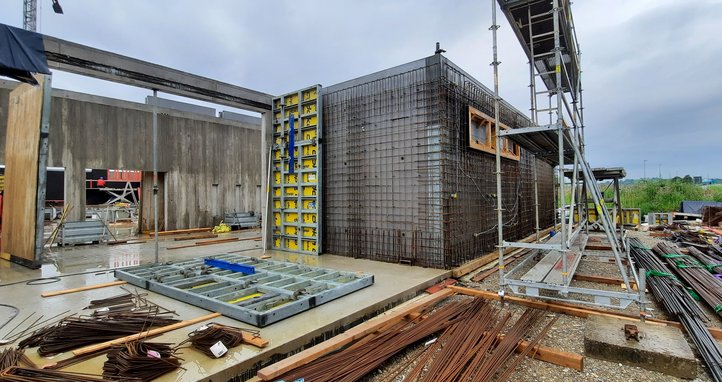

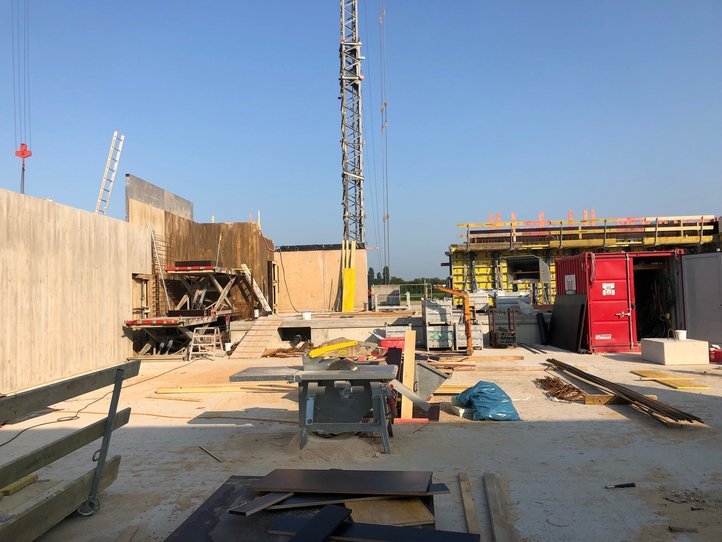

1. Juli 2021: Einschalung der Außenwände

Zur Zeit werden die Außenwände des zukünftigen Bürgerhauses eingeschalt. Auf dem Foto ist die östliche Außenwand – Rückwand der Küche – zu erkennen.

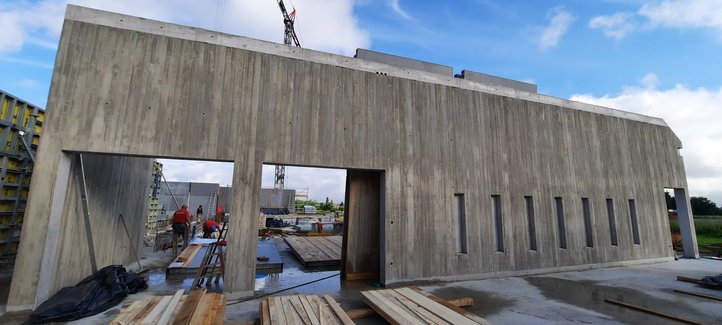

24. Juni 2021: Außenwand des zukünftigen Saales

Weitere Wände im Innenbereich entstehen. Das Foto zeigt die Außenwand des zukünftigen Saales. Die Ausführung erfolgt in Sichtbeton, die Schalung wurde mit sägerauen Brettern vorgenommen.

17. Juni 2021: Schalung weiterer Innenwände

Die Wände im Bereich von Foyer und Saal können ausgeschalt werden.

Die Schalungsarbeiten für die weiteren Außenwände beginnen.

10. Juni 2021: Die Arbeiten zum neuen Bürgerhaus schreiten voran

Zwischenzeitlich konnte die Bodenplatte betoniert und die Schalungen für die Sichtbetonwände gestellt werden.

In den nächsten Tagen werden die Seitenwände des Bürgerhauses hergestellt.

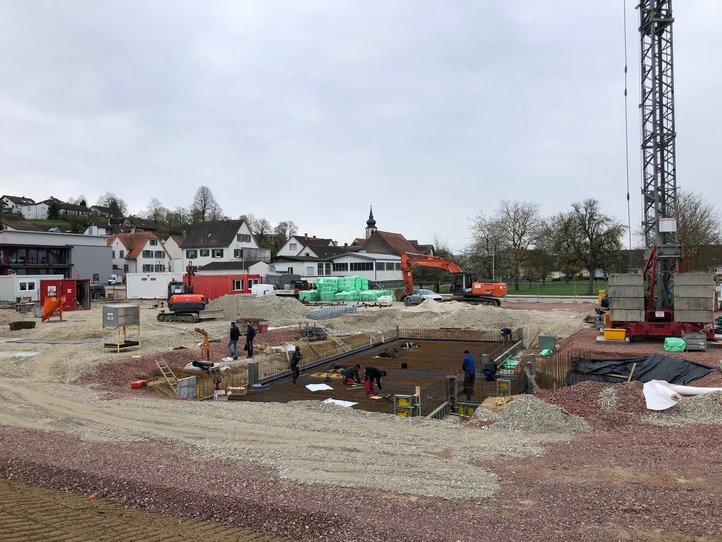

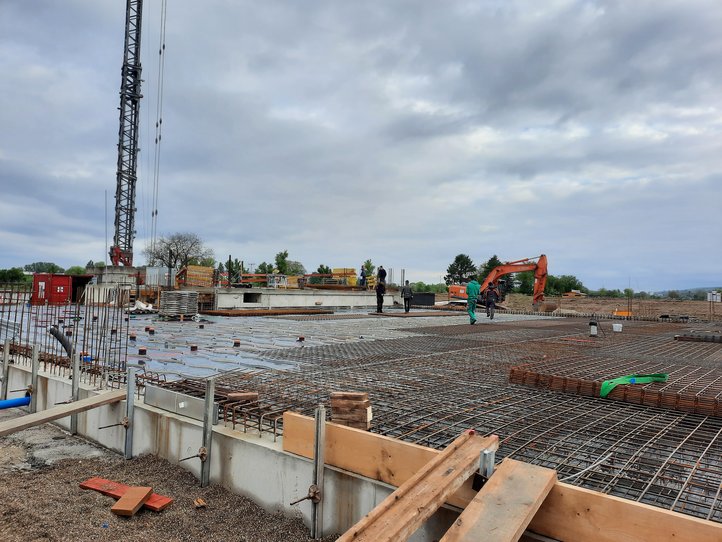

21. Mai 2021: Bewehrung der Bodenplatte

Die Bodenplatte wird bewehrt.

11. Mai 2021: Vororttermin mit dem Gemeinderat

Der Gemeinderat verschaffte sich bei einem Vororttermin einen Überblick über den Verlauf der Baustelle des Bürgerhauses. Außerdem wurden verschiedene Materialien durch den Projektleiter und den Architekten vorgestellt und besichtigt.

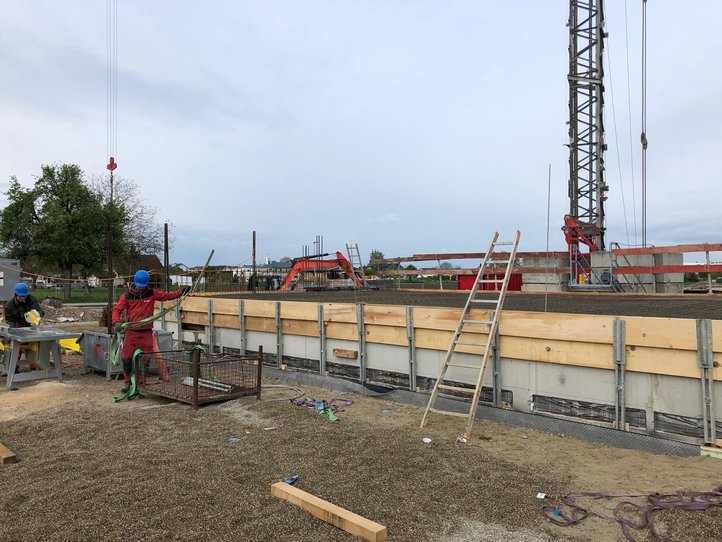

6. Mai 2021: Zwischenwände im Untergeschoss

Die Zwischenwände im Untergeschoss werden bewehrt.

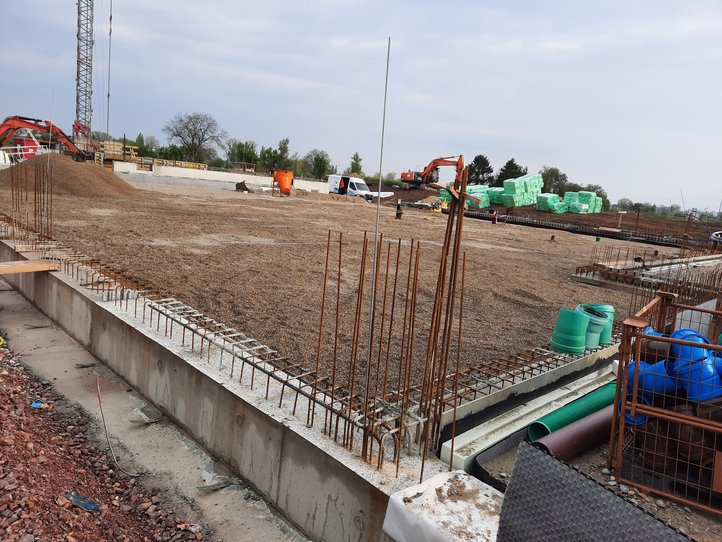

29. April 2021: Zwischenwände im Untergeschoss

Die Zwischenwände des Untergeschosses werden umwehrt und betoniert. Die Arbeitsbereiche vor den Außenwänden und die Fläche der Bodenplatte werden angeschüttet.

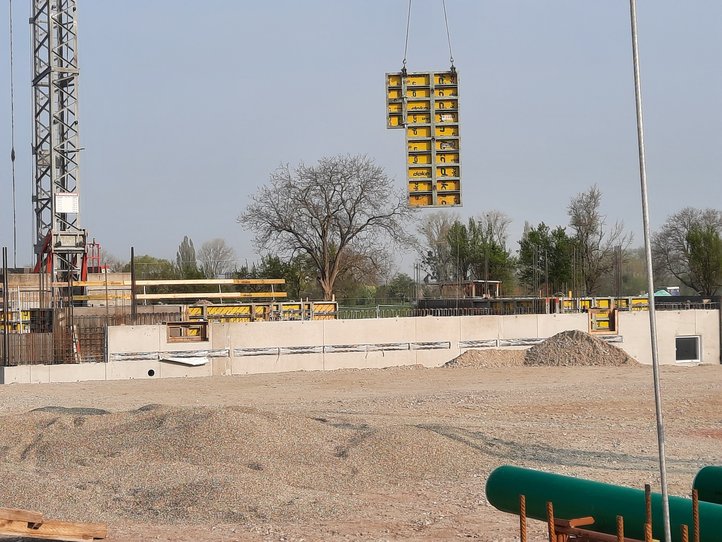

22. April 2021: Zwischenwände im Untergeschoss

Im Untergeschoss erfolgt die Bewehrung der Zwischenwände

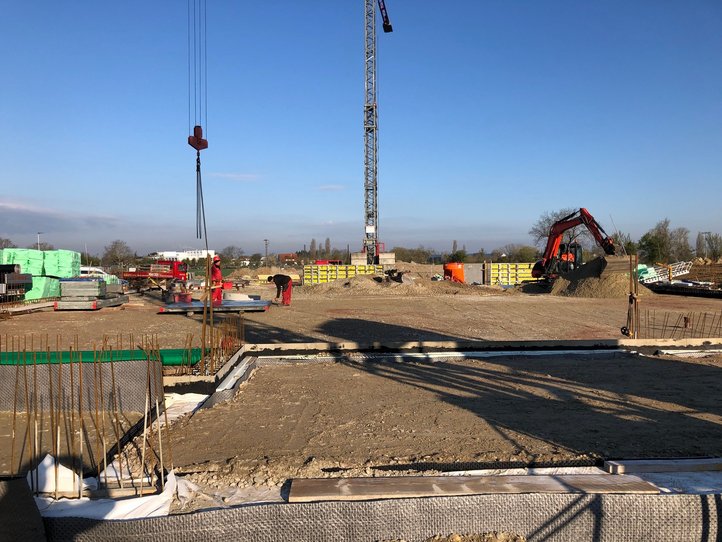

15. April 2021: Außenwände im Kellergeschoss

Die Bewehrung der Außenwände im Kellergeschoss wird aufgestellt.

9. April 2021: Betonierung Fundament

In den letzten Tagen erfolgten die Bewehrung und Betonierung der Fundamente des Gebäudes. Aktuell wird die Bewehrung in der Bodenplatte im Bereich des Kellergeschosses ausgelegt.

18. März 2021: Schalung der Fundamente

Zurzeit wird die Fundamentschalung im Bereich des Erdgeschosses durchgeführt. Die Sauberkeitsschicht wurde bereits verlegt. Im nächsten Schritt erfolgt die Bewehrung der Fundamente.

23. Februar 2021: Trafostation

Die Trafostation wird vom Überlandwerk Mittelbaden angeliefert und aufgestellt.

22. Februar 2021: Teilunterkellerung

Die Baugrube der Teilunterkellerung wird ausgehoben.

17. Februar 2021: Baufeld

Nach der Unterbrechung durch den Frost, geht es nun weiter voran!

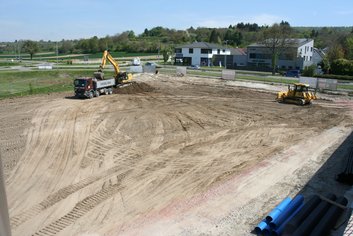

Das Baufeld wird ausgesteckt.

27. Januar 2021: Frost unterbricht Baustelle Bürgerhaus

Aufgrund des starken Schneefalls am Mittwoch und der kalten Temperaturen müssen die Erdarbeiten unterbrochen werden.

18. Januar 2021: Gas- und Trinkwasserleitungen werden verlegt

Aktuell werden in der Straße „Am Bürgerhaus“ die Gas- und Trinkwasserleitungen durch die Firma Trenkle verlegt.

8. Januar 2021: Die Baufreigabe ist nun offiziell erteilt

Der Bau kann beginnen.

Baugenehmigung und Teilbaufreigabe für das Bürgerhaus erteilt!

Ein besonderes Weihnachtsgeschenk hatte Herr Jürgen Kattinger von der Baurechtsbehörde der Stadt Lahr im Gepäck.

So konnte er Herrn Bürgermeister Gutbrod die Baugenehmigung und die Teilbaufreigabe für das geplante Bürgerhaus in Kippenheim überreichen. Nachdem die Firma Trenkle GmbH aus Kippenheim mit den baugenehmigungsfreien Erschließungsarbeiten zur Straße „Am Bürgerhaus“ bereits begonnen hat, können nun auch die Rohbauarbeiten termingerecht in der zweiten Januarwoche starten. Ausführende Firma ist hier Wackerbau aus Offenburg.

Die Erschließungarbeiten beginnen!

Die Rohbauarbeiten zur Errichtung des Bürgerhauses am Ortseingang werden im Januar 2021 starten.

Im Vorfeld dazu wird bereits Anfang Dezember 2020 mit den Erschließungsarbeiten im Schlackweg (künftig: Am Bürgerhaus) begonnen. Damit verbunden werden Einschränkungen durch die Sperrung des Schlackweges sowie Maßnahmen an der Ortsdurchfahrt unumgänglich. Entsprechende Beschilderungen werden vorgenommen.
